Waterzande, de werf:
Via deze pagina houden we je graag op de hoogte van de evolutie der werken.
Update 23/12/’22:
T.e.m. week 50 werd er 594.707 ton zand aangebracht, conform de vereiste normering.
Update 16/12/’22:
Tot en met 7 december werd er ca. 567.648 ton zand aangebracht, conform de vereiste normering. De monitoring verloopt zeer vlot en de dagelijkse aanvoer wordt gecontroleerd.



Update 02/12/’22:
Tot en met 25 november werd er ca. 542.295,94 ton zand aangebracht, conform de vereiste normering. De monitoring verloopt zeer vlot en de dagelijkse aanvoer wordt gecontroleerd.
Update 25/11/’22:
Tot en met week 20 november werd er ca. 500.756 ton zand aangebracht, conform de vereiste normering. De monitoring verloopt zeer vlot en de dagelijkse aanvoer wordt gecontroleerd.
Update 11/11/’22:
Tot en met 9 november werd er ca. 458.187 ton zand aangebracht, conform de vereiste normering. De monitoring verloopt zeer vlot en de dagelijkse aanvoer wordt gecontroleerd.
Update 28/10/’22:
Tot en met 20 oktober werd er ca. 375.911 ton zand aangebracht, conform de vereiste normering. De monitoring verloopt zeer vlot en de dagelijkse aanvoer wordt gecontroleerd.
Update 21/10/’22:
Tot en met week 41 werd er ca. 336.106 ton zand aangebracht, conform de vereiste normering. De monitoring verloopt zeer vlot en de dagelijkse aanvoer wordt gecontroleerd. Tot heden hebben we de keuringsrapporten t.e.m. 4 oktober. In bijlage kan je deze terug vinden.
Update 14/10/’22:
Tot en met week 40 werd er ca. 300.870 ton zand aangebracht, conform de vereiste normering. De monitoring verloopt zeer vlot en de dagelijkse aanvoer wordt gecontroleerd. Op 1/11, 2/11 en 3/11 zal er geen aanvoer van zand zijn.
In bijlage vind je het keuringsrapport terug t.e.m. 26/09.
Update 07/10/’22:
Tot op heden is er ca. 263.506 ton zand aangebracht, conform de vereiste normering. De monitoring verloopt zeer vlot en de dagelijkse aanvoer wordt gecontroleerd.
In bijlage vind je de keuringsrapporten t.e.m. 23/09.
Update 29/09/’22:
Tot op heden is er ca. 233.800 ton zand aangebracht, conform de vereiste normering. De monitoring verloopt zeer vlot en de dagelijkse aanvoer wordt gecontroleerd.
In bijlage vind je de keuringsrapporten t.e.m. 14/09.
Update 15/09/’22:
Tot op heden is er ca. 177.000 ton zand aangebracht, conform de vereiste normering. De monitoring verloopt zeer vlot en de dagelijkse aanvoer wordt gecontroleerd.
In bijlage vind je de keuringsrapporten t.e.m. 31/08.
Wij zullen je wekelijks informeren over de vooruitgang van de werken.
Rapport 31:08:2022_CompressPdf
Rapport 30:08:2022_CompressPdf
Rapport 29:08:2022_CompressPdf
Rapport 26:08:2022_CompressPdf
Update 08/09/’22:
Tot op heden is er 145.000 ton zand aangebracht, conform de vereiste normering. De monitoring verloopt zeer vlot en de dagelijkse aanvoer wordt gecontroleerd.
In bijlage vind je de keuringsrapporten t.e.m. 25/08.
Wij zullen je wekelijks informeren over de vooruitgang van de werken.
Rapport 09:08:2022_CompressPdf
Rapport 10:08:2022_CompressPdf
Rapport 11:08:2022_CompressPdf
Rapport 12:08:2022_CompressPdf
Rapport 16:08:2022_CompressPdf
Rapport 17:08:2022_CompressPdf
Rapport 18:08:2022_CompressPdf
Rapport 19:08:2022_CompressPdf
Rapport 22:08:2022_CompressPdf
Rapport 23:08:2022_CompressPdf
Rapport 24:08:2022_CompressPdf
Rapport 25:08:2022_CompressPdf
Update 11/08/’22
De ophoging:

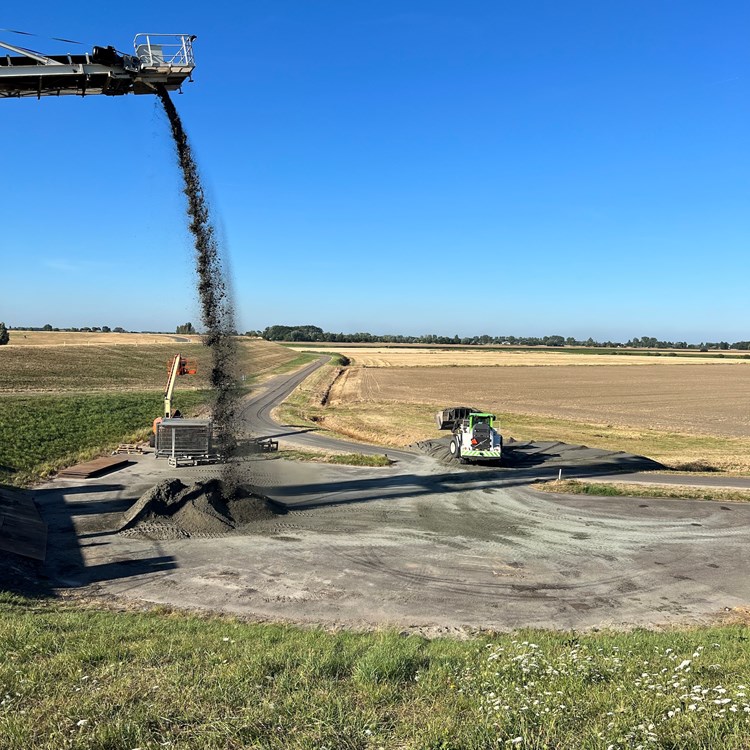

Op 9 augustus ’22 zijn de ophoogwerken gestart voor het toekomstige Stranddorp in Waterzande. Via een transportband zal het zand over de dijk gebracht worden om vervolgens met vrachtwagens in de polder te worden uitgevoerd.
Er zullen elke dag 3 boten aanmeren om tussen de 6.000 à 10.000 ton zand aan te voeren. Zo kan het Stranddorp opgehoogd worden naar NAP+10 en komt dit op gelijke hoogte met het Veerplein.
Het zand is afkomstig van de uitbreiding van de Kademuur van het Antwerps Kanaaldok B2 op rechteroever. Het gaat over diepere lagen schoon zand conform de achtergrondwaarden en conform de regeling van het Besluit Bodemkwaliteit.
Elke levering wordt afgebakend om extra controles uit te voeren.
Zo is de traceerbaarheid van elk schip mogelijk. Een dagelijkse monitoring wordt voorzien door een onafhankelijk deskundige.
Veilig & schoon:
In totaal zal er tussen 1 en 1,5 miljoen m3 schoon zand worden aangevoerd in een tijdsbestek van 20 maanden. De vrachten gebeuren enkel tijdens werkdagen van 7u tot 19u.
We vermijden stofwolken door het zand vochtig te transporteren.
Bereikbaarheid:
Bar Goed en het strand blijven bereikbaar voor fietsers en voetgangers via een veilige doorgang onder de transportbandhelling. Extra parkeerplaatsen zijn voorzien via signalisatie op het Veerplein. Een afgebakend terrein van meer dan 3000 m2 staat ter beschikking.
Waterzande:
Meer weten over dit fantastisch project?
Neem contact op met ons team via waterzande.com
Waterzande, de werf:
Via deze pagina houden we je graag op de hoogte van de evolutie der werken.
Update 11/11/’22:
Tot en met 9 november werd er ca. 458.187 ton zand aangebracht, conform de vereiste normering. De monitoring verloopt zeer vlot en de dagelijkse aanvoer wordt gecontroleerd.
Update 28/10/’22:
Tot en met 20 oktober werd er ca. 375.911 ton zand aangebracht, conform de vereiste normering. De monitoring verloopt zeer vlot en de dagelijkse aanvoer wordt gecontroleerd.
Update 21/10/’22:
Tot en met week 41 werd er ca. 336.106 ton zand aangebracht, conform de vereiste normering. De monitoring verloopt zeer vlot en de dagelijkse aanvoer wordt gecontroleerd. Tot heden hebben we de keuringsrapporten t.e.m. 4 oktober. In bijlage kan je deze terug vinden.
Update 14/10/’22:
Tot en met week 40 werd er ca. 300.870 ton zand aangebracht, conform de vereiste normering. De monitoring verloopt zeer vlot en de dagelijkse aanvoer wordt gecontroleerd. Op 1/11, 2/11 en 3/11 zal er geen aanvoer van zand zijn.
In bijlage vind je het keuringsrapport terug t.e.m. 26/09.
Update 07/10/’22:
Tot op heden is er ca. 263.506 ton zand aangebracht, conform de vereiste normering. De monitoring verloopt zeer vlot en de dagelijkse aanvoer wordt gecontroleerd.
In bijlage vind je de keuringsrapporten t.e.m. 23/09.
Update 29/09/’22:
Tot op heden is er ca. 233.800 ton zand aangebracht, conform de vereiste normering. De monitoring verloopt zeer vlot en de dagelijkse aanvoer wordt gecontroleerd.
In bijlage vind je de keuringsrapporten t.e.m. 14/09.
Update 15/09/’22:
Tot op heden is er ca. 177.000 ton zand aangebracht, conform de vereiste normering. De monitoring verloopt zeer vlot en de dagelijkse aanvoer wordt gecontroleerd.
In bijlage vind je de keuringsrapporten t.e.m. 31/08.
Wij zullen je wekelijks informeren over de vooruitgang van de werken.
Rapport 31:08:2022_CompressPdf
Rapport 30:08:2022_CompressPdf
Rapport 29:08:2022_CompressPdf
Rapport 26:08:2022_CompressPdf
Update 08/09/’22:
Tot op heden is er 145.000 ton zand aangebracht, conform de vereiste normering. De monitoring verloopt zeer vlot en de dagelijkse aanvoer wordt gecontroleerd.
In bijlage vind je de keuringsrapporten t.e.m. 25/08.
Wij zullen je wekelijks informeren over de vooruitgang van de werken.
Rapport 09:08:2022_CompressPdf
Rapport 10:08:2022_CompressPdf
Rapport 11:08:2022_CompressPdf
Rapport 12:08:2022_CompressPdf
Rapport 16:08:2022_CompressPdf
Rapport 17:08:2022_CompressPdf
Rapport 18:08:2022_CompressPdf
Rapport 19:08:2022_CompressPdf
Rapport 22:08:2022_CompressPdf
Rapport 23:08:2022_CompressPdf
Rapport 24:08:2022_CompressPdf
Rapport 25:08:2022_CompressPdf
Update 11/08/’22
De ophoging:
Op 9 augustus ’22 zijn de ophoogwerken gestart voor het toekomstige Stranddorp in Waterzande. Via een transportband zal het zand over de dijk gebracht worden om vervolgens met vrachtwagens in de polder te worden uitgevoerd.
Er zullen elke dag 3 boten aanmeren om tussen de 6.000 à 10.000 ton zand aan te voeren. Zo kan het Stranddorp opgehoogd worden naar NAP+10 en komt dit op gelijke hoogte met het Veerplein.
Het zand is afkomstig van de uitbreiding van de Kademuur van het Antwerps Kanaaldok B2 op rechteroever. Het gaat over diepere lagen schoon zand conform de achtergrondwaarden en conform de regeling van het Besluit Bodemkwaliteit.
Elke levering wordt afgebakend om extra controles uit te voeren.
Zo is de traceerbaarheid van elk schip mogelijk. Een dagelijkse monitoring wordt voorzien door een onafhankelijk deskundige.
Veilig & schoon:
In totaal zal er tussen 1 en 1,5 miljoen m3 schoon zand worden aangevoerd in een tijdsbestek van 20 maanden. De vrachten gebeuren enkel tijdens werkdagen van 7u tot 19u.
We vermijden stofwolken door het zand vochtig te transporteren.
Bereikbaarheid:
Bar Goed en het strand blijven bereikbaar voor fietsers en voetgangers via een veilige doorgang onder de transportbandhelling. Extra parkeerplaatsen zijn voorzien via signalisatie op het Veerplein. Een afgebakend terrein van meer dan 3000 m2 staat ter beschikking.
Waterzande:
Meer weten over dit fantastisch project?
Neem contact op met ons team via waterzande.com
